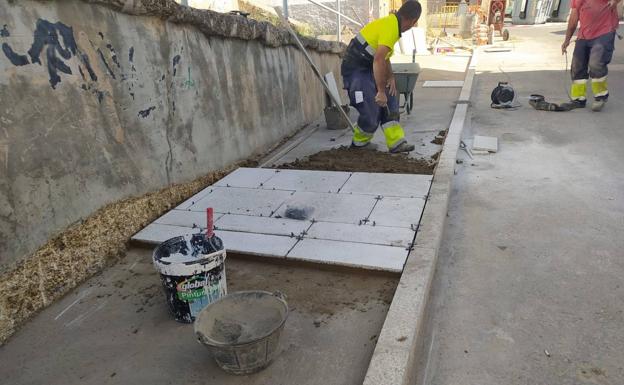

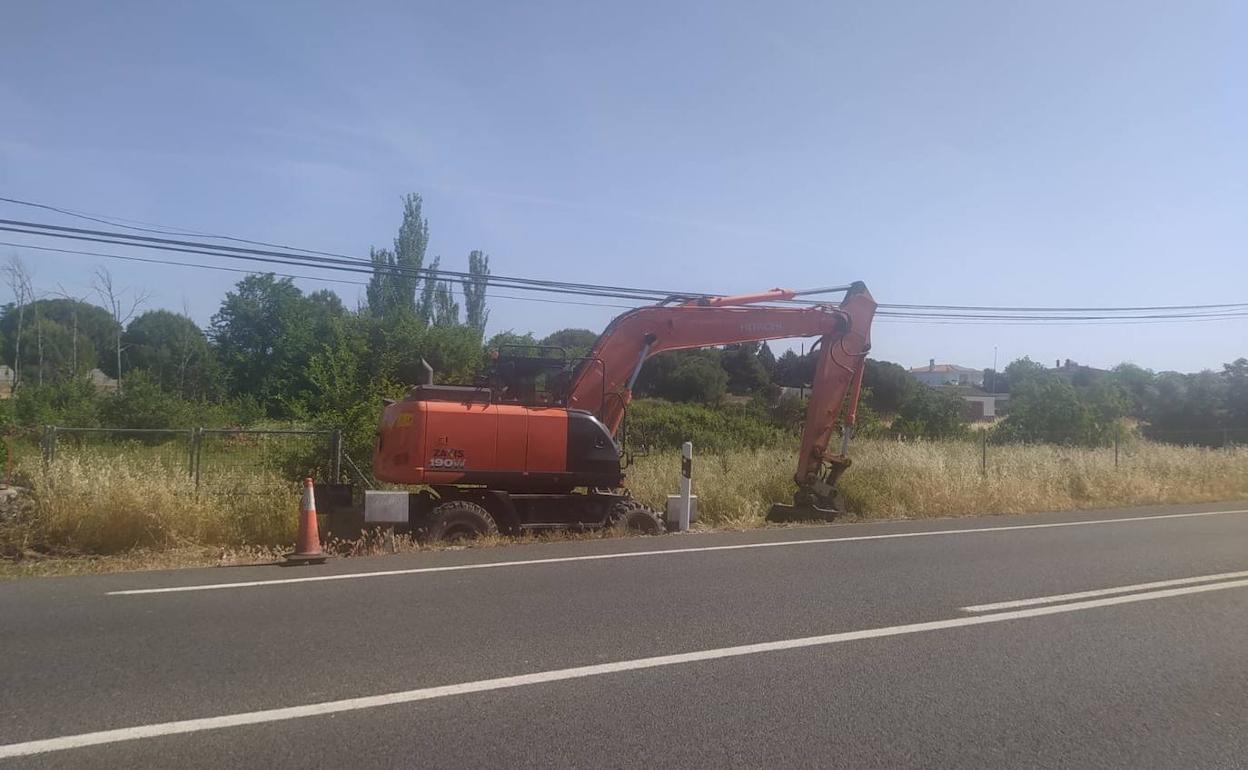

Comienzo de la obra. / Cedida

Comienza la obra del Camino Peatonal de Las Arenas

Ana Isabel Padilla Macías
ANA ISABEL PADILLA MACÍAS Malpartida de Cáceres

Tal y como se ha informado desde el Ayuntamiento de Malpartida de Cáceres, ya ha dado comienzo la obra de construcción del Camino Peatonal de Las Arenas.

Sobre ello han notificado que durante los trabaos previos de desbroce y limpieza del terreno se ha dañado parte de la red de abastecimiento de agua potable. Desde el Consistorio están trabajando ya para restituir el servicio lo antes posible. Igualmente han señalado que el servicio de abastecimiento de agua potable, así como la circulación, pueden verse afectadas en las próximas fechas a consecuencia de la obra.

Cedidas

La obra fue adjudicada durante el pasado mes de abril a la empresa Sebastián Sevilla Nevado, teniendo una duración estimada de unos 4 meses, de forma que se espera finalice tras el verano.

La inversión total del camino, construcción y equipamientos asciende a más de 185.000 euros, de los que 116.000 proceden de fondos Europeos de Desarrollo Sostenible (DUSI), 40.000 son aportados por parte del Ayuntamiento de la localidad y 29.000 de la Diputación de Cáceres.

Esta es una obra que ha sufrido varios retrasos debido a la burocracia y a cambios solicitados por parte de otras Administraciones Públicas, como señaló el pasado abril Alfredo Aguilera, alcalde de Malpartida de Cáceres.

A finales del pasado mes de octubre, el alcalde explicó las razones de la ralentización de esta obra, que se preveía diera comienzo durante el pasado verano pero, puestos de acuerdo Junta de Extremadura y Ayuntamiento, el Ministerio de Fomento les pidió que solicitaran la cesión del tramo de carretera para poder hacer el camino.

De esta forma, el 31 de marzo, se paralizó el proyecto y Aguilera mantuvo una reunión con Demarcación de Carreteras para solicitar la autorización del camino, ya con el proyecto prácticamente redactado. En dicha reunión se pidió la cesión del tramo que se encuentra entre la rotonda de entrada a la urbanización Las Arenas y la entrada de Malpartida de Cáceres.

Tras la reunión se inició el trámite administrativo de solicitud de cesión y se llevó a pleno y, llegados a noviembre de 2021, les comunicaron que no era posible hacerlo así. Ante esta situación, con la obra parada desde hacía unos 4 meses, el alcalde comentó que «no solo ha bastado con rectificar y perder esos 4 meses, sino que encima nos pidieron reformar el proyecto», un hecho que, como comentó, les supuso cambiarlo «prácticamente de arriba abajo», ya que las exigencias que debían cumplir sobrepasaba el presupuesto con el que contaban.

Así, el Consistorio tuvo que rehacer el proyecto, el cual enviaron pero les fue devuelto a solicitar más documentos. Llegados a este punto, el Ayuntamiento pidió una reunión urgente para desbloquear la situación ya que, como señaló el alcalde, «parece incomprensible e inexplicable que por errores suyos y por burocracia tengamos a los vecinos esperando ya por lo menos 6 meses un proyecto tan necesario para todos, pero también para fomento, para evitar que los peatones sigan sufriendo el riesgo de pasar por una carretera nacional». Finalmente consiguieron la autorización, desbloqueando el proceso que ya solo necesitaba la licitación lograda el 6 de abril y el 9 de mayo El Consistorio firmó el acta de replanteo con la empresa adjudicataria.
